罗茨风机的安装与调试

时间:2023-02-15 16:40:37 点击:963次

罗茨风机安装:

罗茨风机在出厂前是安装好,只需要将进口消音器与入口相连,出口消音器与出口相连,再将出口消音器与管道相 连即可。下面说说安装注意事项:

1、罗茨风机应安装在地面结实坚固的场所,周围应留有充分的余地,便于检查、维护、保养。

2、罗茨风机底座下应保持地基水平,底座四角处建议垫减震橡皮或用螺栓浇制安装,确保罗茨风机运转平稳,振 动小。

3、罗茨风机与系统的连接管道应密封可靠,对小真空泵可采用金属管路连接密封垫采用耐油橡胶,对小罗茨风机 可采用真空胶管连接,管道管径不得小于罗茨风机吸气口径,且要求管路短而少弯头。(焊接管路时应清除管道中 焊渣,严禁焊渣进入真空泵腔。)

4、在连接管路中,用户可在罗茨风机进气口上方安装阀门及真空计,随时可检查罗茨风机的极限压力。

5、按电动机标牌规定连接电源,并接地线和安装合适规格的熔断器及热继电器。

6、罗茨风机通电试运转时,须取下电机皮带,确认真空泵转向符合规定方向方可投入使用,以罗茨风机反转喷油。 (转向按防护罩指示方向)

7、对于有冷却水的罗茨风机,按规定接通冷却水。

8、如罗茨风机口安装电磁阀时,阀与罗茨风机应同时动作。

9、当罗茨风机排出气体影响工作环境时,可在排气口装接管道引离或装接油雾过滤器。




罗茨风机的调试:

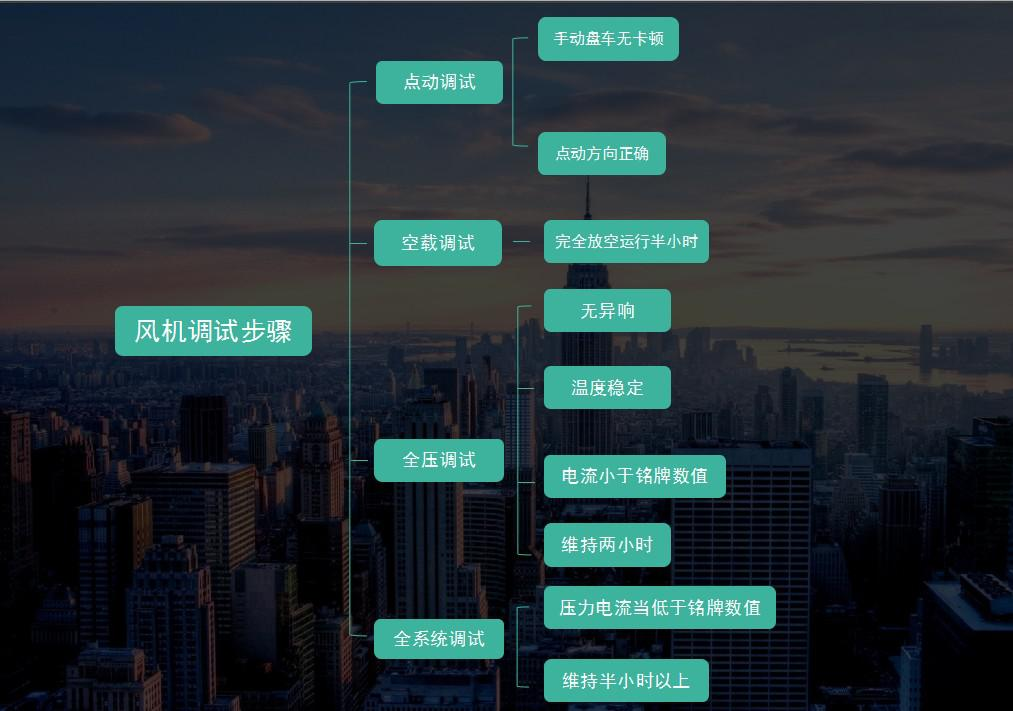

罗茨风机调试分:点动调试、空载运行调试,全压调试,全系统调试。

 1、点动调试是指在现场,将风机与系统完全脱离,断开风机的进出风口管道连接。手动盘车,确认机体内部没有 卡顿后,启动风机,随后立即关闭,然后观察风机的旋转方向与机体标注的旋转方向是否相同,如果不同,对于三 相电机,交换任意两相的电缆,重新连接即可。因为罗茨风机的结构,是不能反转的。

2、空载运行调试,是指在继承上一步骤,确认风机旋转方向正确的前提下,启动风机,连续运行半小时,观察风 机的运行是否稳定,有无异常噪音、震动。

3、全压测试,是指在风机出口安装一阀门(为避免噪声,当在阀门后连接一消音器),启动风机后,通过逐步关 闭阀门,对风机施加模拟负载,直至风机压力达到铭牌所示的压力,随后连续运行 2 小时左右,确保风机是否没有 异响,温度稳定(风机加压后温度逐步上升,一般短则半小时,长则 2 小时,温度趋于稳定停止上升,如继续上升, 多半存在问题),以及风机电流在铭牌所示范围之内。

4、全系统测试,是指将风机接入工作系统内,开始试运行,试运行当维持半小时以上。由于设计一般放有设计余 量,故风机接入系统后,实际运行之压力电流,都应当低于铭牌所示压力,如出现超载工况则往往意味着选型失当, 需要严格排查分析问题。
